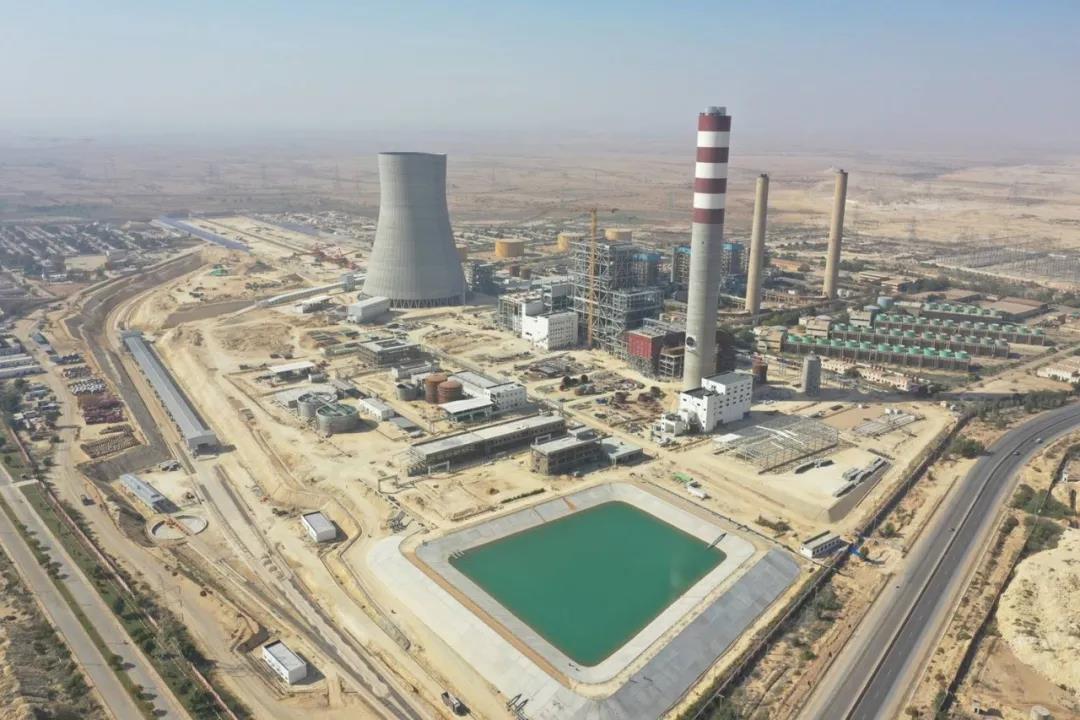

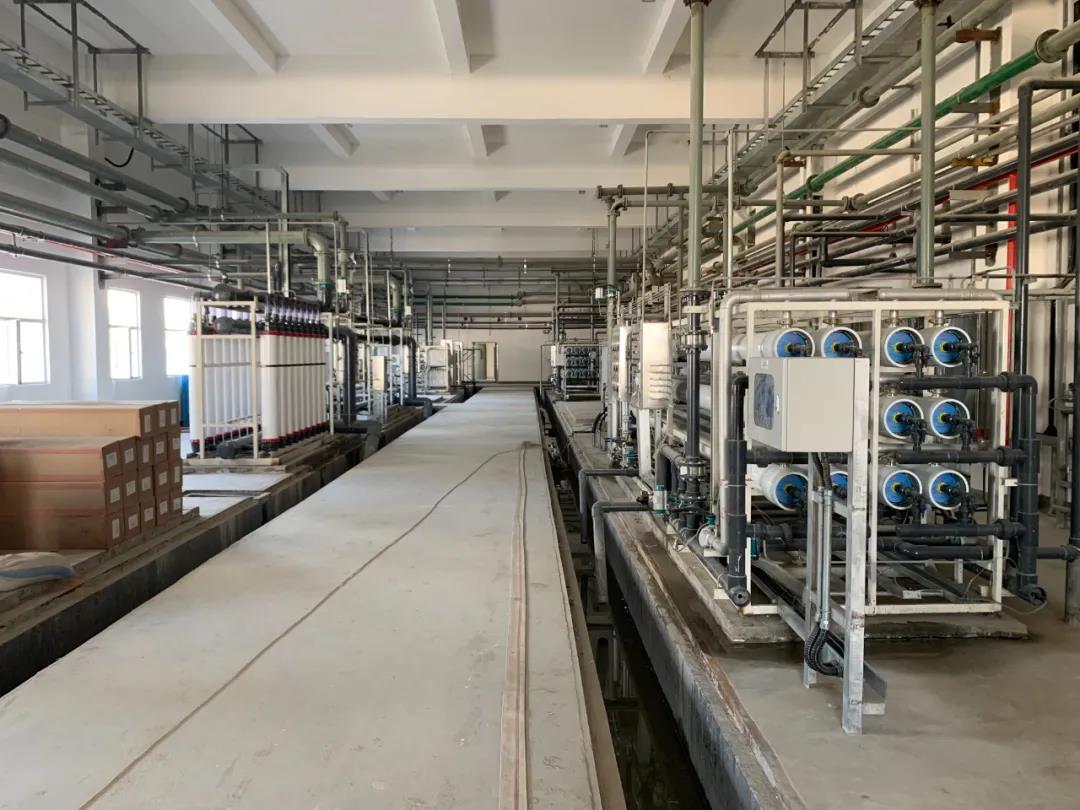

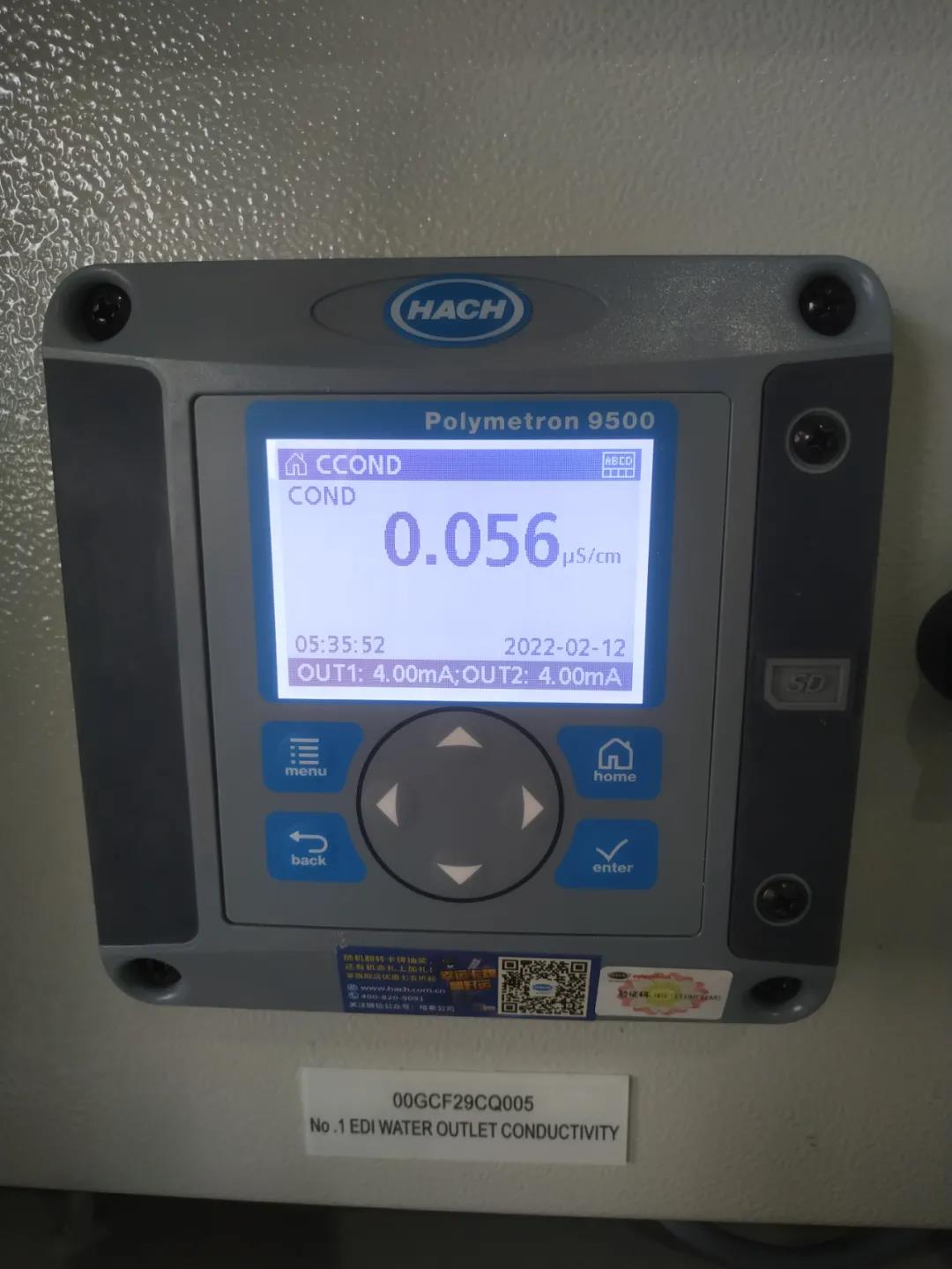

巴基斯坦當?shù)貢r(shí)間2月12日,賈姆肖羅項目化學水系統成功制出合格除鹽水,電導度0.056μs/cm,標志著項目順利完成第一個調試節點,迎來2022年新春開門紅。 除鹽水指標 為保證調試工作順利開展,賈姆肖羅項目于1月28日完成臨時上電。目前調試工作主要集中在化學水區域,包括原水、化學水、廢水系統等,計劃將于3月10日前完成鍋爐水壓實驗。 化學水車間 安裝工作目前已完成總體進度68.6%,其中鍋爐焊口已完成98.7%,汽輪機本體安裝完成85%,四大管道安裝完成88%,ESP安裝完成90%,F(xiàn)GD安裝完成82%,輸煤系統完成80%。土建工作方面,已完成總體進度92%,剩余工作主要為部分建筑物的砌筑、裝修工作,部分綜合管架基礎施工和廠區道路平整等。 鍋爐區 汽輪機本體 隨著調試工作的開始,賈姆肖羅項目迎來忙碌的2022年。在切實落實好防疫工作要求的前提下,哈電國際賈姆肖羅項目部將精心組織,緊密籌劃,全力保證項目施工質量和調試進度,爭取早日實現機組點火和順利發電的目標。 廠區全景 文稿 | 呂東興 攝影 | 王?路 編輯 | 王立強 審核 | 范樂樂
|
