迪拜當?shù)貢r(shí)間11月5日,由哈電國際承建的迪拜哈斯彥4×600MW清潔燃煤電站項目3號機組四段10kV盤柜順利上電,標志著3號機組倒送電工作順利完成,為后續機組調試工作提供了有力保障。

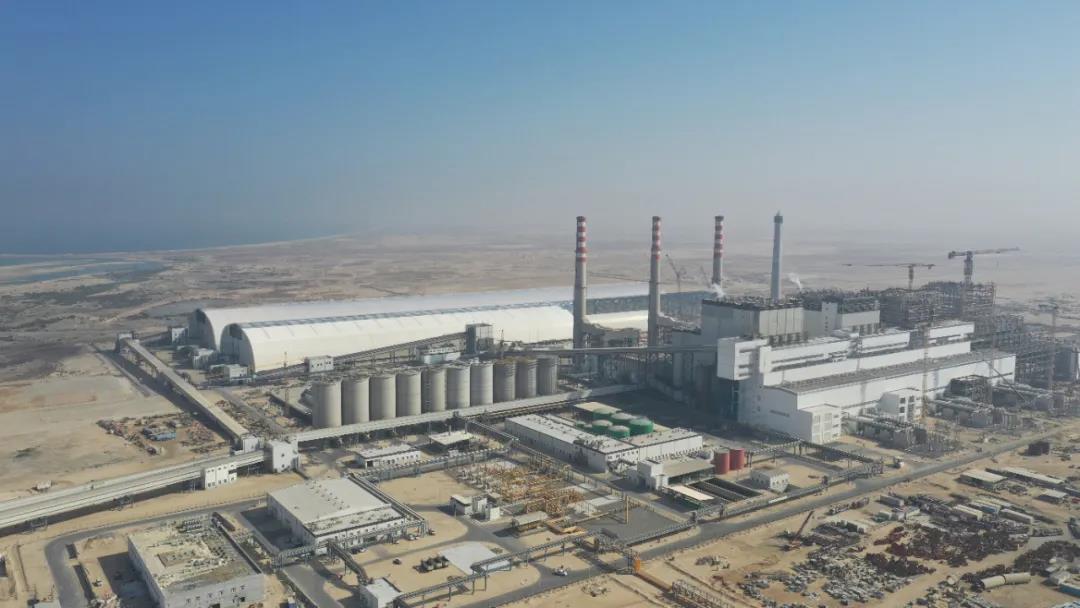

哈斯彥項目俯視圖 為保證此次3號機組倒送電順利完成,哈斯彥項目部精心組織,統籌部署,嚴格規范現場操作流程,確保安全措施落實到位,順利保障了機組400kV線路、主變、高廠變AB倒送電沖擊試驗及四段10kV盤柜上電工作的一次成功。哈斯彥項目團隊克服境外疫情帶來的種種困難,統籌規劃、科學調配、同心協力、攻堅克難,帶領各合作單位加班加點,全力推進哈斯彥項目執行進展,近期完成一系列重大節點:2021年9月30日,項目4號機組主廠房大件吊裝工作順利完成,主要包括4號機組凝汽器、汽輪機高中壓缸、發電機定子、除氧器、高壓加熱器等。

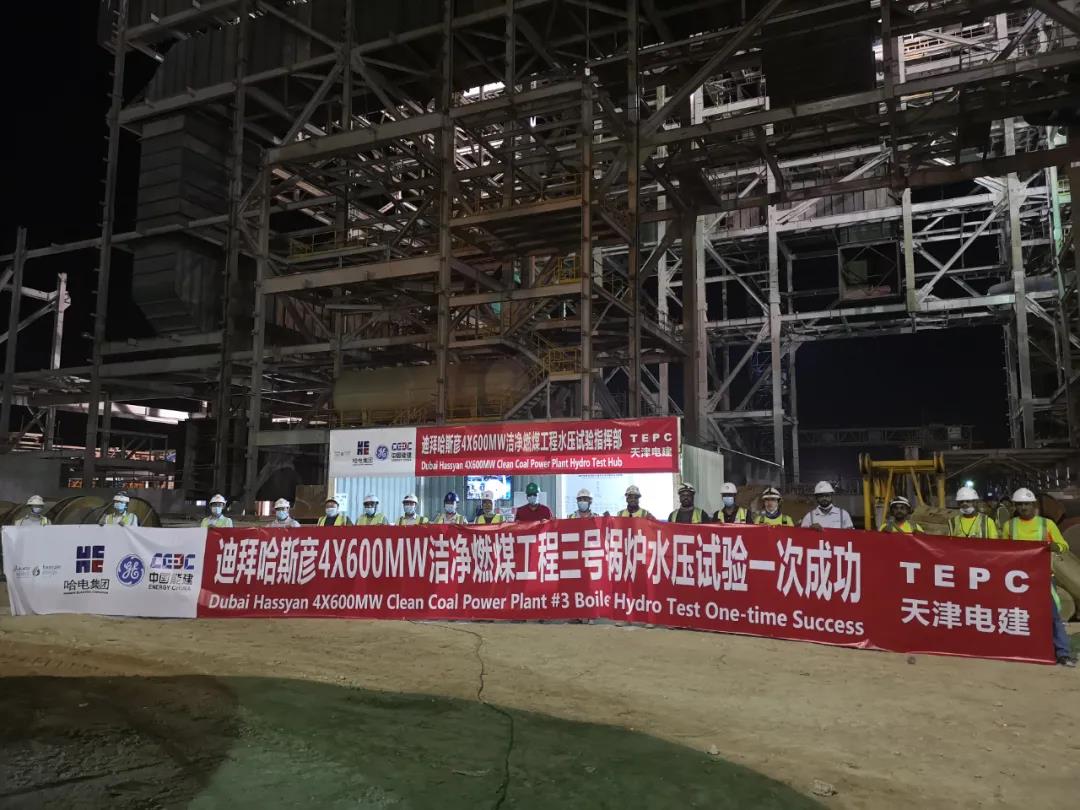

4號機組大件吊裝 2021年10月5日,項目3號鍋爐水壓試驗一次成功。
3號鍋爐水壓試驗一次成功 2021年11月1日,項目3、4號機組共用2號干煤棚鋼結構安裝工作全部完成,順利封頂。 2號干煤棚鋼結構封頂 圖文 | 李梓碩 編輯 | 王立強 審核 | 范樂樂
|
